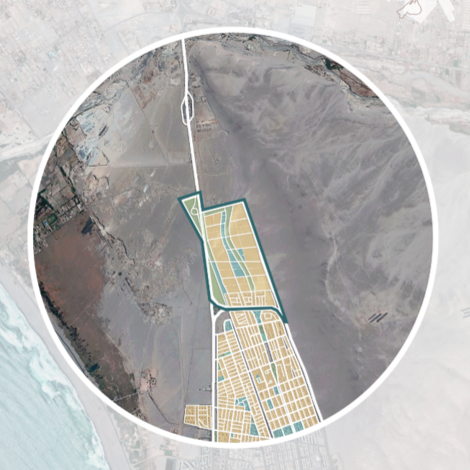

Fase: Implementación

71
Viviendas por hectárea
53
Hectáreas

3.812
Viviendas




Estrategia de desarrollo

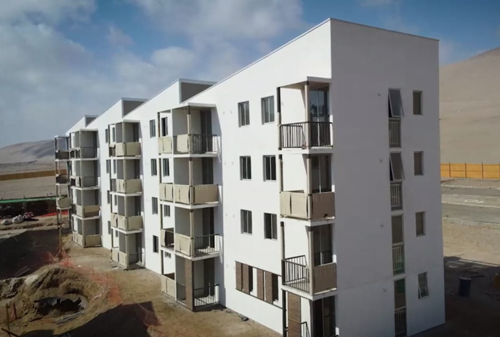

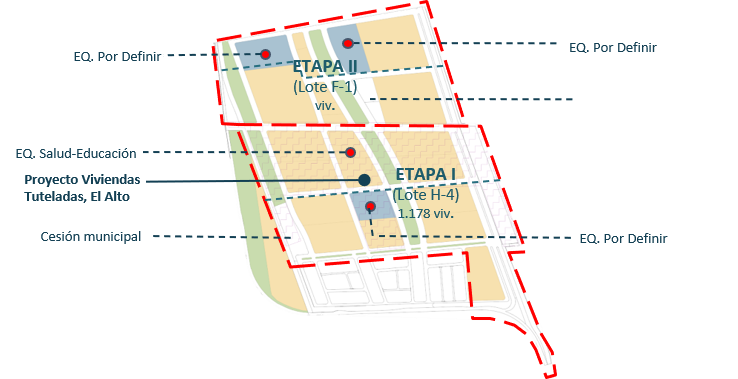

Etapa 1: 2 Loteos con construcción simultánea. Adheridos a excepción de condominios, para hacer reservas de terrenos. Edificación en Altura , adjudicado mediante concurso oferta.
Obras habitacionales y urbanas
Obras Urbanas: Sin obras urbanas Subt.31
Viviendas, parques y macro Subt.33 y recursos GORE.
Diseño y ejecución conexión vial en tramo desde Lote H4 hasta Capitán Avalos Nuevo Norte con planificación futura.
Diseño Acceso Capitán Ávalos, financiado por Glosa 3K, teniendo fecha de entrega de la etapa 1 en diciembre de 2024.
Diseño de mejoramiento Tres Plazas Sector Nuevo Norte, en estado de avance 2024.
Ejecución de mejoramiento Mejoramiento Tres Plazas Sector Nuevo Norte, programado sin inicio para 2025-2026.
Compromisos Multisectoriales
Centro de Formación Técnica en etapa 1 lote . Pendiente comodatos para MINSAL, faltan los roles de la reserva. Jardín Junji, falta firma de comodato por parte de SEREMI.
Centro de Cuidados y Protección se encuentra ejecutado, a la espera de recepción municipal.
Notas(*)
*Terreno sin proyecto.
Propiedad privada.
Modificación Polígono PUH
